Istarska županija širi solarne kapacitete: Na četiri javne zgrade ulaže više od 332 tisuće eura

Istarska županija nastavlja širiti proizvodnju solarne energije na javnim zgradama. IRENA je ugovorila elektrane ukupne snage 280,65 kW na četiri objekta u Puli, Umagu i Novigradu, a vrijednost radova iznosi 332.399,39 eura.

Ana Totman
Ana Totman

16 Rujan 2026 I 14:01

Istarska županija širi solarne kapacitete: Na četiri javne zgrade ulaže više od 332 tisuće eura
Foto: Istarska županija

Istarska županija nastavlja ulagati u obnovljive izvore energije na zgradama u svom vlasništvu ili pod upravljanjem, s ciljem smanjenja troškova električne energije, povećanja energetske učinkovitosti i jačanja energetske sigurnosti javnog sektora.

U aktualnom ciklusu ulaganja Istarska energetska agencija – IRENA ugovorila je postavljanje solarnih elektrana ukupne instalirane snage 280,65 kW na četiri javne zgrade u Umagu, Novigradu i Puli.

Riječ je, prema podacima Županije, o dosad najvećem pojedinačnom ciklusu postavljanja solarnih elektrana koji provodi IRENA, a ukupna ugovorena vrijednost radova iznosi 332.399,39 eura.

Solarne elektrane postavljaju se na Domu zdravlja u Umagu, Domu za starije Novigrad, Nastavnom zavodu za javno zdravstvo Istarske županije u Puli te zgradi Dječjeg kreativnog centra u Puli.

„Ovaj ciklus predstavlja nastavak sustavnog ulaganja Istarske županije u proizvodnju energije iz obnovljivih izvora na javnim objektima, a kroz ovakve projekte želimo postupno povećavati vlastite kapacitete za proizvodnju električne energije iz obnovljivih izvora“, rekao je istarski župan Boris Miletić.

Naglasio je i da klimatske promjene postaju sve izraženije te da ulaganje u obnovljive izvore energije i povećanje energetske učinkovitosti donosi korist i za okoliš i za proračun.

Cilj je dosegnuti 1 MW instalirane solarne snage

Pročelnica Upravnog odjela za gospodarstvo Istarske županije Cinzia Zubin istaknula je kako se postavljanjem solarnih elektrana nastoje smanjiti troškovi električne energije, povećati udio energije iz obnovljivih izvora te ojačati otpornost ustanova na promjene cijena i dostupnosti energije.

„Posebno nam je važno što ovim projektima stvaramo temelje za povezivanje proizvođača i korisnika obnovljive energije kroz buduću zajednicu obnovljivih izvora energije Istarske županije.

Naš je cilj da javne zgrade u što većoj mjeri proizvode energiju koju same koriste te da postupno dosegnemo 1 MW instalirane solarne snage na objektima kojima upravlja Istarska županija“, istaknula je Zubin.

U Umagu elektrana već u testnom pogonu

Projekt postavljanja solarnih elektrana financira se sredstvima redovnog poslovanja IRENA-e te sredstvima Interreg Med projekta EnerCmed.

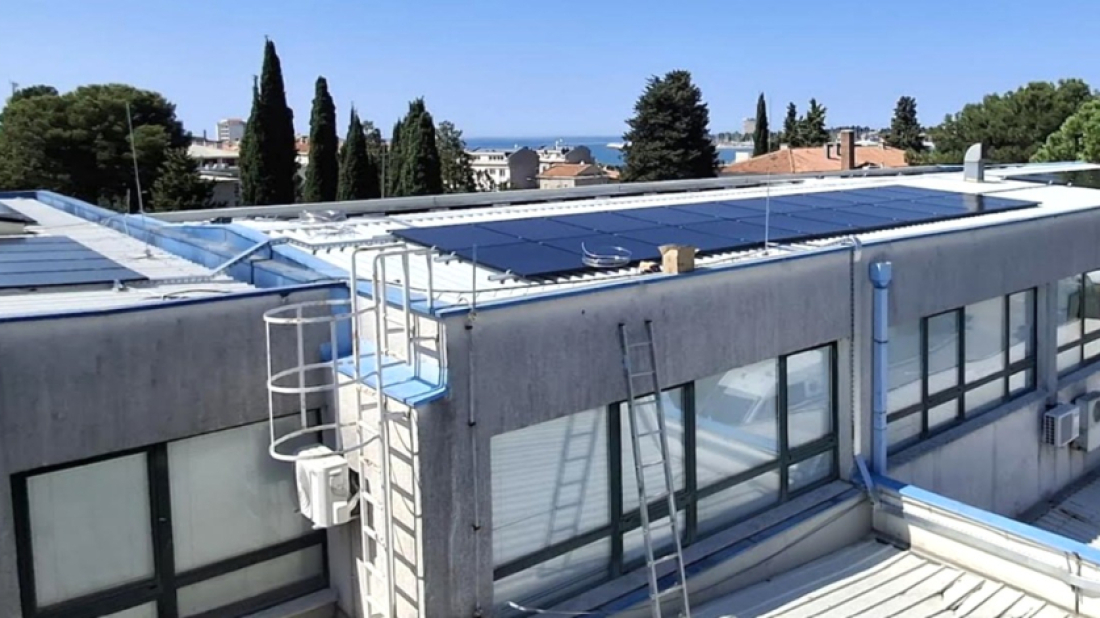

Radovi na solarnoj elektrani u Umagu već su završeni, a trenutačno je u tijeku testni pogon. Nakon njegova završetka slijedi puštanje elektrane u trajni pogon.

U Novigradu su u velikoj mjeri završeni krovopokrivački radovi koji se izvode paralelno s projektom solarne elektrane. Slijede radovi na gromobranskoj instalaciji te postavljanje same elektrane.

Na Nastavnom zavodu za javno zdravstvo Istarske županije u Puli radovi su započeli, a njihov završetak očekuje se do kraja rujna.

Nakon toga počet će i radovi na postavljanju solarne elektrane na zgradi Dječjeg kreativnog centra u Puli.

Priprema se i buduća Zajednica obnovljivih izvora energije

IRENA-u je osnovala Istarska županija, a jedna od njezinih uloga je pružanje stručne podrške u pripremi i provedbi projekata energetske učinkovitosti i obnovljivih izvora energije.

Jedan od ključnih ciljeva je dosezanje spomenutih 1 MW instalirane solarne snage na zgradama u vlasništvu ili pod upravljanjem Istarske županije.

Istodobno se stvaraju preduvjeti za uključivanje u buduću Zajednicu obnovljivih izvora energije Istarske županije, čime se želi dodatno potaknuti lokalno korištenje proizvedene obnovljive energije.

Krajnji je cilj postići što veći stupanj energetske samodostatnosti javnih zgrada, odnosno povećati udio energije proizvedene na samim objektima i smanjiti njihovu ovisnost o vanjskim izvorima energije.

Prijavljeni i novi projekti energetskih obnova

IRENA je nedavno dovršila i prijavu projekata dubinske energetske obnove osnovnoškolske sportske dvorane u Vodnjanu, Osnovne škole Joakima Rakovca u Svetom Lovreču Pazenatičkom, Nastavnog zavoda za hitnu medicinu i Doma zdravlja Veruda u Puli te Doma zdravlja u Novigradu.

Ako nadležno ministarstvo odobri sredstva, uz već postojeće solarne elektrane na školi u Vodnjanu, snage 55,06 kW, i Nastavnom zavodu za hitnu medicinu, snage 32,7 kW, planira se postavljanje dodatnih solarnih elektrana ukupne snage 125,1 kW.

Na taj način energetska obnova javnih zgrada povezivat će se s povećanjem vlastite proizvodnje energije iz obnovljivih izvora, s ciljem dugoročnog smanjenja energetskih troškova, povećanja energetske učinkovitosti i otpornosti javnih ustanova.
